办公室装修中地砖敷设是一个非常重要的施工环节,其中卫生间又是一个相对特殊的环节,因为卫生间处于排水的需要,在敷设时要做一定的坡度,方便排水,因此,再次我们分为两个部分讲解地砖施工,一个是卫生间地砖敷设,一个是卫生间以外其他空间地砖敷设。

第一部分:卫生间地砖敷设

卫生间地砖敷设的操作步奏一般为:防水处理—排砖—确定水平面—铺砖地铁—挖排水口—勾缝、清理

第一步:防水处理

在卫生间铺砖之前,首先应对卫生间地面做防水处理,在对地面及墙面涂刷防水材料后,将水管管口封闭,进行地面防水测试,测试没有问题才可以进行后续施工,防水处理之前有讲过,这里就不再说了

第二步:排砖

测量砖大小,对地面进行排砖处理,将非完成砖尽量排在墙面边角处及非常重要位置,同时要考虑到屋内排水管孔、管线的位置并做好处理,如图

地砖铺贴施工流程及施工要点

第三部:确定水平面

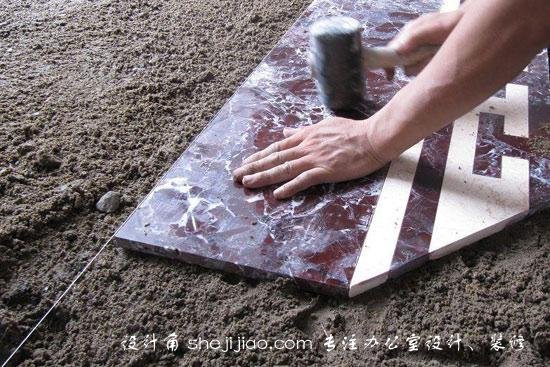

首先在入口处与外侧地面等高的位置铺贴门槛石,作为卫生间瓷砖的水平基准面,如图

地砖铺贴施工流程及施工要点

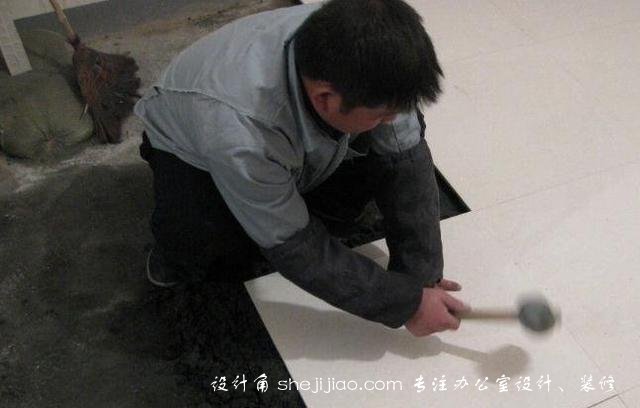

对门槛石的厚度及水平度要采用水平尺进行精致测量,并用橡皮锤轻敲进行调整,决不能有误差和疏忽,如图

地砖铺贴施工流程及施工要点

施工要点:

确定地面标高,即敷设厚度,瓷砖或大理石的标高及敷设厚度,应注意与各个空间的地面标高保持一直,同事考虑铺贴门槛与地面的高度。

一般情况为:

1、地面砖。砂浆20mm,砖8~10mm,共30mm左右

2、木地板,木龙骨的高度以及防潮塑料层28mm,木地板18mm,工46mm左右。

3、地面大理石,砂浆25~30mm,大理石20mm,共50mm左右

第四步:铺贴地砖

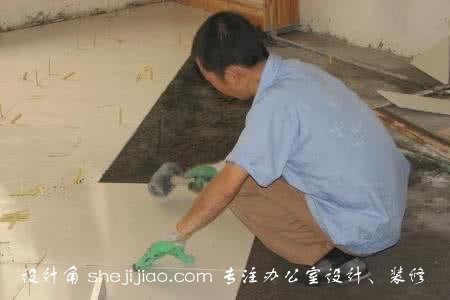

1、开始铺贴地砖前,搅拌水泥砂浆并在地面铺散干硬性水泥砂浆,根据门槛石的厚度确定砂浆的基本厚度,如图 水泥与中沙的比例为1:3最佳,硬度以手握成团、落地开花为宜

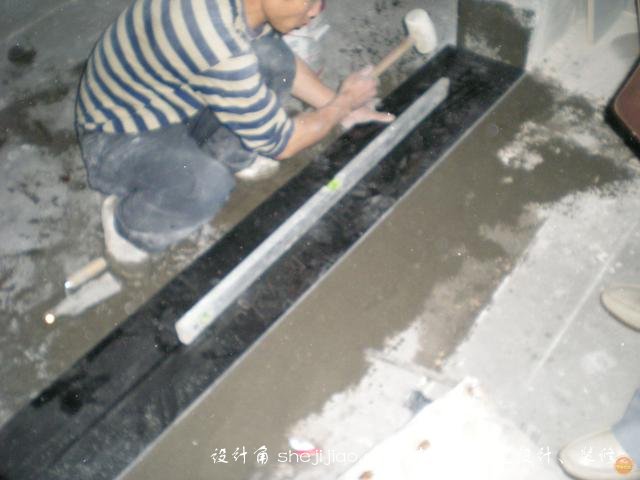

2、调整好在地面铺散的干硬性水泥砂浆的平整度,然后在砂浆上进行试铺,如图

地砖铺贴施工流程及施工要点

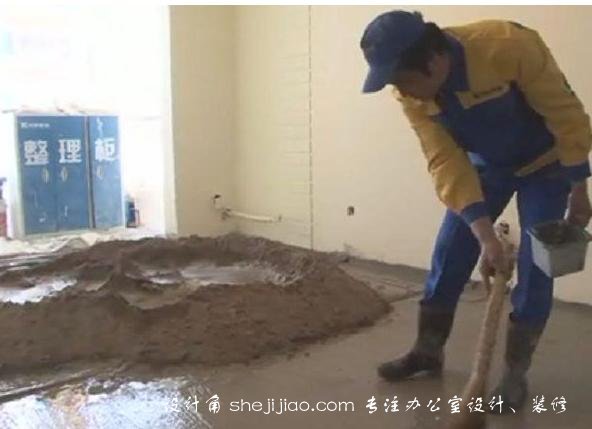

3、试铺没有问题,就可以进行正式的地砖铺贴,在地砖背面刮上水泥砂浆,铺贴时用水平尺和橡皮锤进行铺贴调整,如图

地砖铺贴施工流程及施工要点

施工要点:

卫生间的地面瓷砖铺贴要有大致2%~3%的坡度,坡度向地漏方向倾斜,避免造成积水

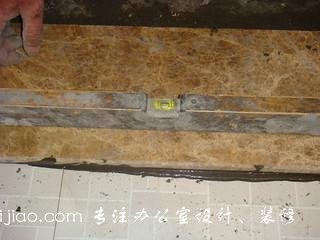

4、补贴最底层的墙砖,处于墙面贴砖施工便利性的考虑,工人师傅在铺贴墙砖时留下了最下层的瓷砖尚未铺贴,所以在体面铺贴完成后,先要对墙角进行补贴,在瓷砖背面涂抹砂浆,贴好后敲实并用水平尺检查水平度 如图

地砖铺贴施工流程及施工要点

第五步:挖排水孔

卫生间瓷砖的铺贴有一个特有的环节,挖排水孔,在墙面底部的瓷砖铺贴完成后,需要对排水孔瓷砖进行处理,首先在地面铺贴的干硬性水泥砂浆中掏出一个与地漏一样大小的空洞,如图,然后测量地漏尺寸,在瓷砖上两处孔径大小,并做出标记于排水孔位于2块瓷砖的交接处,所以要谨慎处理,兼顾两块瓷砖的尺寸进行切割

施工要点:地漏盖应低于地面砖2~4mm,如落在一块地砖中,应四面斜向内开槽,以便泄水

第六步:勾缝、清理

瓷砖铺贴工作基本完成之后,必须清理地面,并对瓷砖勾缝,虽然是小细节,但是也不能忽视

第二部分:卫生间以外空间地砖铺贴

卫生间之所以特殊,在于其他地砖铺贴时有一些独有的要求,其他空间的地砖铺贴则相对简单一些,主要是按照弹线找规矩—排砖—铺贴地砖—勾缝、清理,地砖种类非常多,包括抛光砖、抛釉砖、微晶石和仿古砖等,但他们的铺贴方法一致

第一步:弹线找规矩

铺贴瓷砖前要按弹线找规矩,在房间内测量出水平基准线

第二步:排砖

按照所铺地砖的大小和房间的大小预排地砖,铺同一房间的地砖,横竖排列的非整砖不能超过一行,施工中,遇到非整砖的位置要充分考虑办公家具的摆放位置,注意铺砖的整体、美观,具体做法可以参照卫生间地砖铺贴排砖方法

第三步:铺贴地砖

1、在办公室内铺放干硬性水泥砂浆,干硬性水泥砂浆以手握团,落地开花为宜,常用体积比例1:3,水泥强度标号不能低于32.5

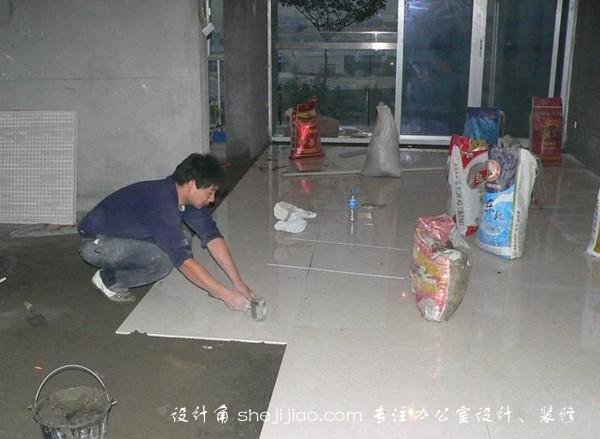

2、地砖铺贴时,砂浆的厚度与门槛石齐平为宜,铺贴前先放水平基准线,用用户校准铺砖的水平度,放好水平基准线后在远端压实,如图

地砖铺贴施工流程及施工要点

3、试铺贴,铺贴时首先按照已经确定的厚度,在基准线的一段敷设一块基准砖,要求基准砖要水平,测量必须要精准,不管是试铺还是正式铺贴,都必须通过基准砖与门槛石确定水平基准线,作为地砖铺贴标准

4、试铺没问题之后,就可以正式铺贴了,在铺贴过程中,由于墙面管线及墙体凹凸不怕会造成误差,常常影响铺贴水平,这种情况可以用云石机对瓷砖边角进行微调,从而保证瓷砖的平整。

5、在施工过程中,碎石用水平尺检查所铺地砖的水平以及相邻地砖高度的误差,如图,此外还可以使用扁铲在两块地砖接缝处轻轻划动,检查两块地砖接缝处是否平直、平整

地砖铺贴施工流程及施工要点

6、第一排横向地砖铺好之后,开始贴竖向地砖,地砖铺贴过程中,用同样的敷设方法依次敷设地砖

施工要点:

1、铺贴抛光砖或大理石常用的方法有干粉发和刮浆法,干粉发即洒上水泥粉,再将地砖或大理石放回,进行敲击最后定位,以上两种方法都可用,主要看泥工的掌握程度,泥工一般会采用自己熟悉的方法进行施工

2、铺地砖前,先清理基层表面的尘土、油渍等,检查原楼地面质量情况,是否存在空鼓、脱层、起翘、裂缝等缺陷,一经发现及时向业主提出,并做好处理。

3、铺贴后24h内及时检查是否有空鼓,一经发现及时返工撤换,带水泥砂浆凝固后返工会增加施工困难。

第四步:勾缝、清理

铺贴完成24h后,用专业的勾缝剂将砖缝压实、勾匀,砖缝压实、勾匀后,将砖面擦拭干净,表面应进行湿润保护,具体内容可参照卫生间地面砖铺贴

施工要点:

1、常温下要护湿时间不小于7d,这个步奏能够保证水泥的有效粘贴,减小瓷砖控股的概率

2、地砖敷设完毕后,一定要用保护膜或者纸板进行保护,以防止在后续施工中对地砖造成污损
